Centrala pe gaz de la Mintia, finalizată în proporție de 75%

Sebastian Burduja, ministrul Energiei, a fost prezent, astăzi, în județul vecin, Hunedoara, pentru a verifica stadiul lucrărilor la centrala pe gaz de la Mintia. În urma vizitei, Burduja a transmis că termocentrala Mintia ar putea produce primii megawați la sfârșitul acestui an.

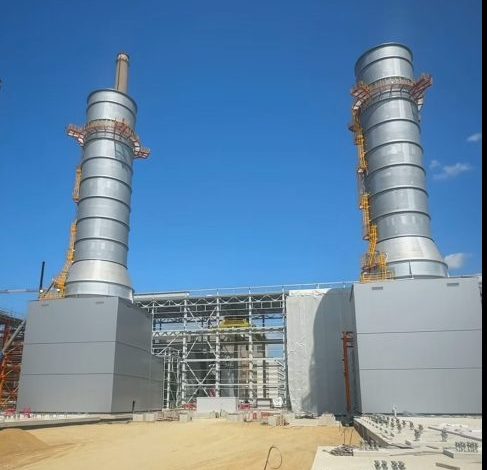

Lucrările la Termocentrala Mintia, cea mai mare și mai modernă centrală pe gaz din Europa, cu o putere instalată de 1734MW, sunt finalizate în proporție de 75%. Sebastian Burduja a fost în vizită pe șantier și a declarat că, la finalul acestui an, termocentrala ar putea produce primii megawați.
Oficialul din Energie a mai transmis că termocentrala Mintia este cel mai mare proiect energetic din ultimii 35 de ani din România, iar investiția depășește 1,4 miliarde de EURO. În decembrie, conform graficului actual, prima turbină de aproape 600MW va fi gata, în ianuarie-februarie încă o turbină identică și, în iulie 2026, vor fi toți cei 1734MW în producție.
